2023年第三季度公司安全专项检查



为加强公司对各业务部门及分公司在建项目的安全文明工作动态管理,公司组织监理一部、监理二部、经营部及综合部于20231018日、1116日开展2023年第三季度公司安全文明专项检查,抽查了公司本部及分公司部分在建项目,情况如下:

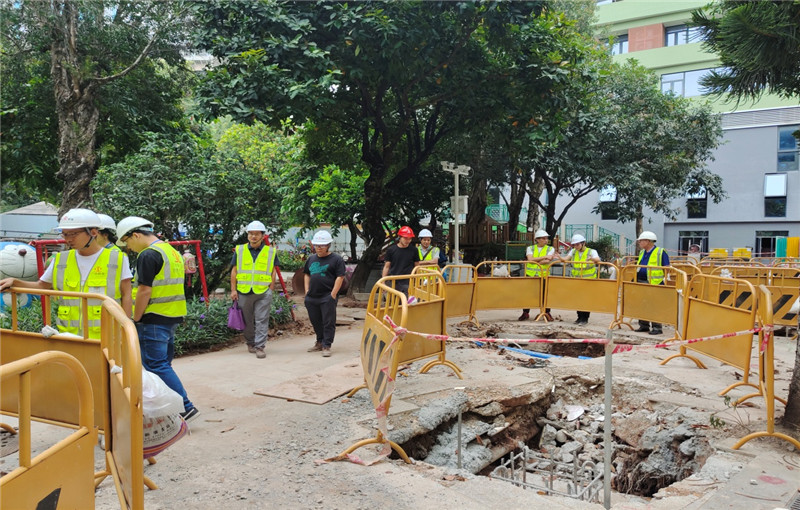

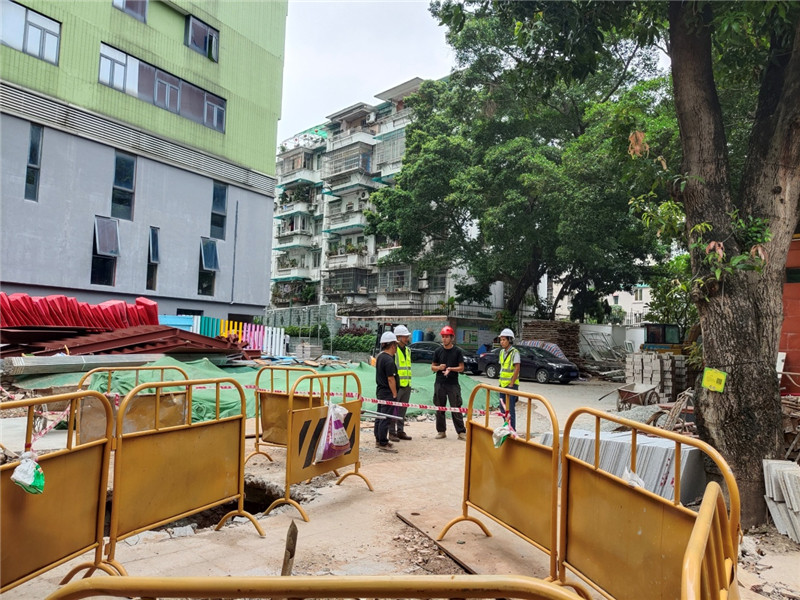

一、广州市第一幼儿园智慧化改造工程(一期)(监理一部项目)

1、现场材料堆放混乱,施工现场电线拖地凌乱;

2、现场个别工人未佩戴安全帽、安全带进行高空作业;

3、现场个别灭火器不符合要求;

4、窗户玻璃爆裂,存在安全隐患。

5、(02-07)监理通知单没有整改回复单;

6、旁站记录没有及时打印签字,做好纸质资料归档;

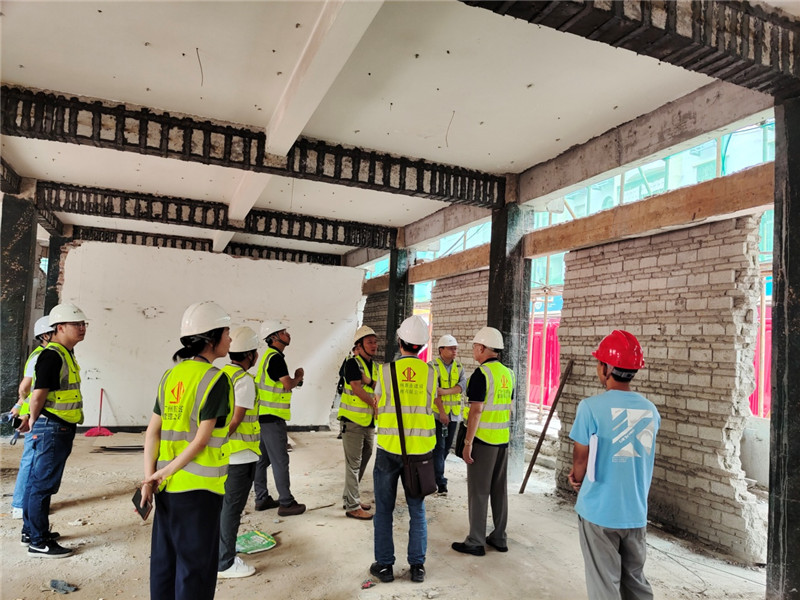

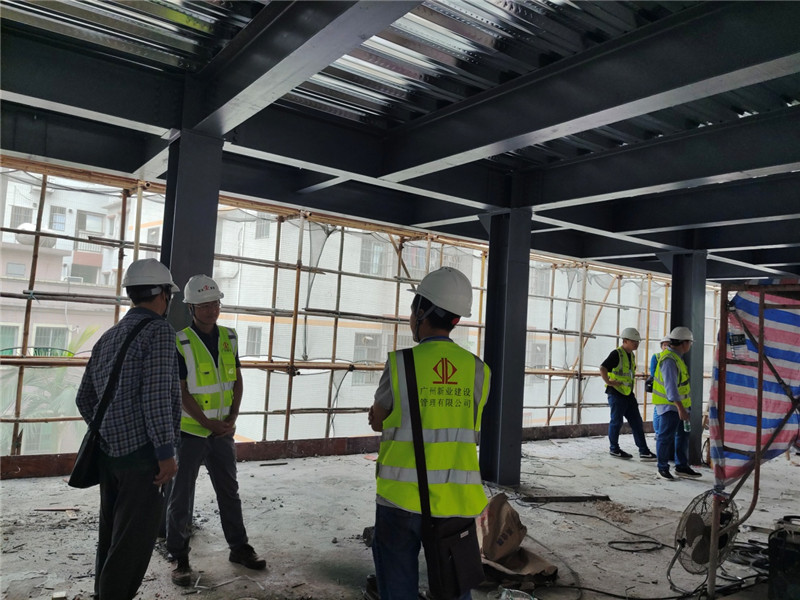

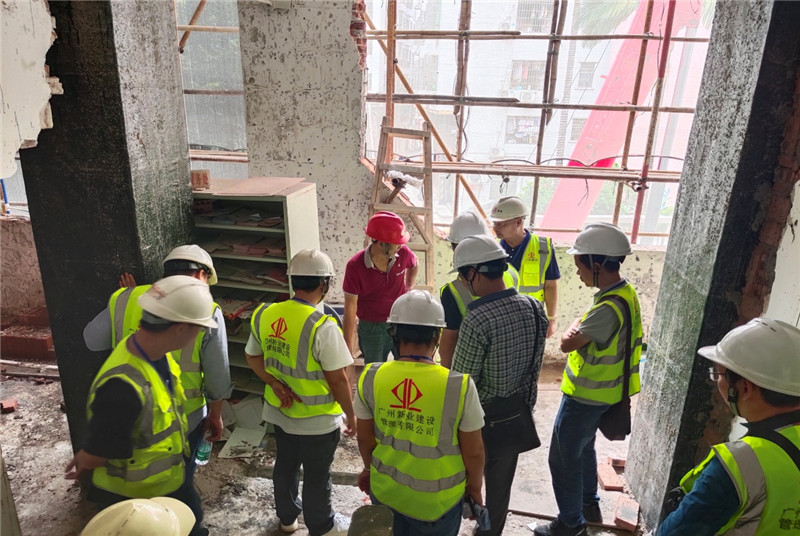

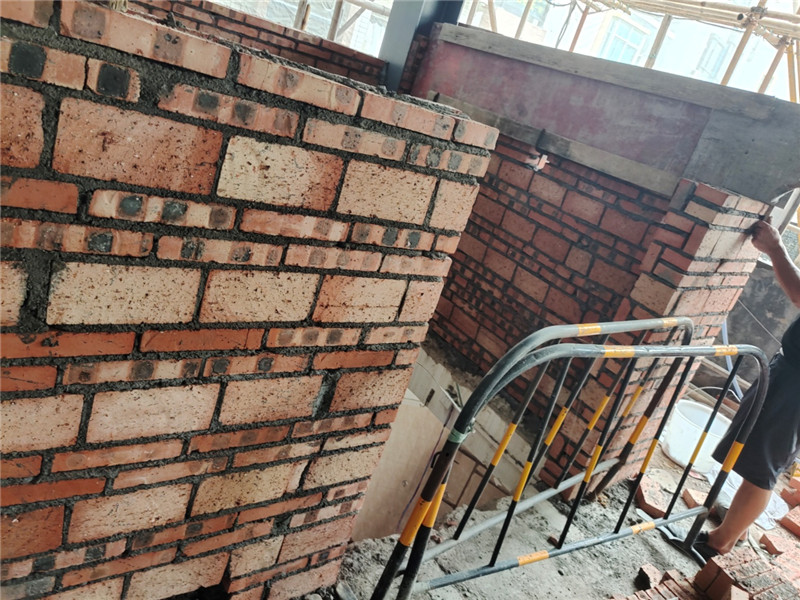

二、太和镇朝亮南路223号楼结构加固工程(监理二部项目)

1、二、三楼外排栅连墙杆较少,个别位置立杆缺少,扫地杆过高;

2、二楼门洞墙体需增加回顶;

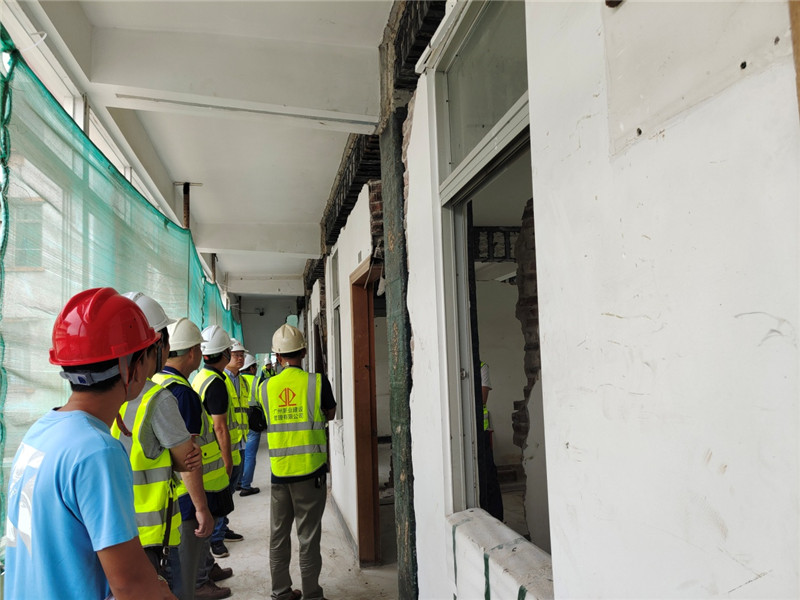

3、临边洞口没有做好围蔽防护;

4、现场灭火器较少;

5、施工现场安全标识、警示牌较少、安全防护做的不足;

6、施工特种作业人员证书缺少;

7、施工方案缺少,旁站资料缺少;











三、永平街永泰村磨刀坑四联社办公楼装修工程(经营部项目)

1、外排栅连接杆较少、密度不够、搭设高度不够,存在安全隐患;

2、现场电箱陈旧,电线拖地凌乱,存在安全隐患;

3、现场机械安全使用方面,需加强巡视。

4、临边洞口没有做好围蔽防护,现场电梯井口需加挡板,临边防护不足,存在安全隐患。

5、物料提升机设备陈旧,搭设连墙件不符合、出入口不够稳固,防护栏杆不规范,存在安全隐患;

6、建筑垃圾没有及时清运,安全文明工作较差。

7、八月份监理月报缺少;

8、开工报审监理未盖章,施工组织报审表施工、监理未盖章;

9、施工特种作业人员证书缺少,部分人员证书过期(如项目负责人、安全员),没有及时更换。

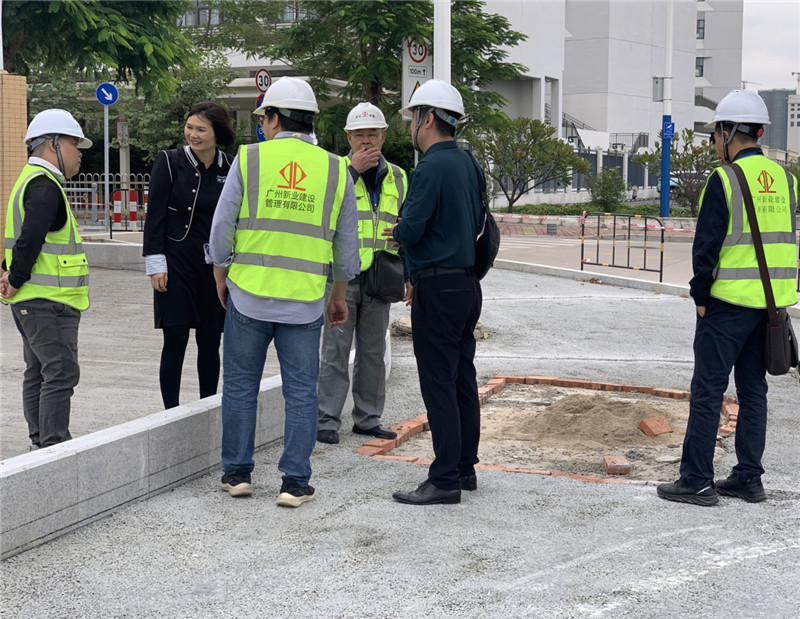

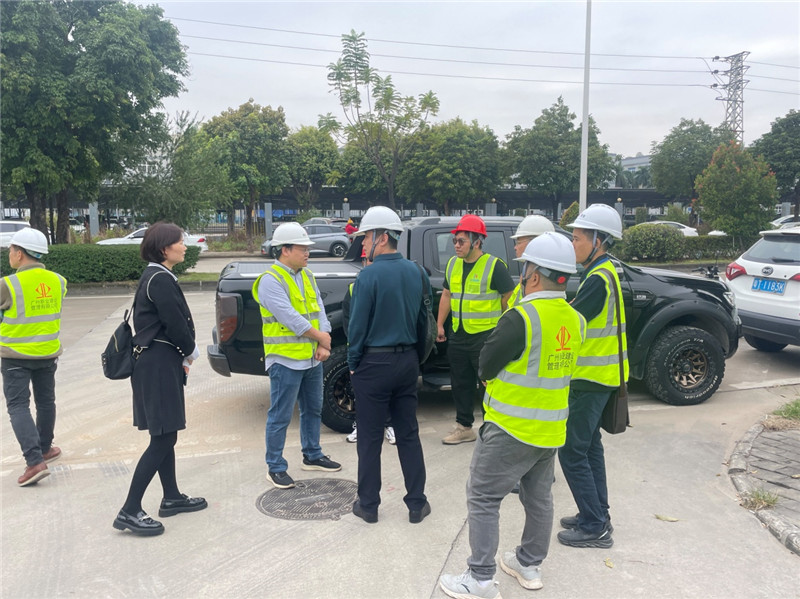

四、中山市西区广丰工业大道道路提升工程(中山分公司项目)

1、所有方案报审表中审批人未签字;

2、监理规划、细则、旁站方案签字未完善;

3、施工交底参建单位未填写;

4、三级教育公司教育未签字;

5、施工、监理管理人员架构未见资料;

6、施工现场安全标识、警示牌较少、现场安全防护围蔽不及时;

7、现场防扬尘措施不到位;

8、完善交通疏导方案;









通过本次安全大检查,发现了各项目中安全管理上存在的不足,让大家能更好发现安全隐患,并加强了部门与部门之间、总公司与分公司之间的工作交流,可以吸收一些更好的工作经验。同时,要求现场项目部将存在的问题逐一落实到人,制定措施,限时整改,进一步提高安全管理水平,避免安全事故的发生。
